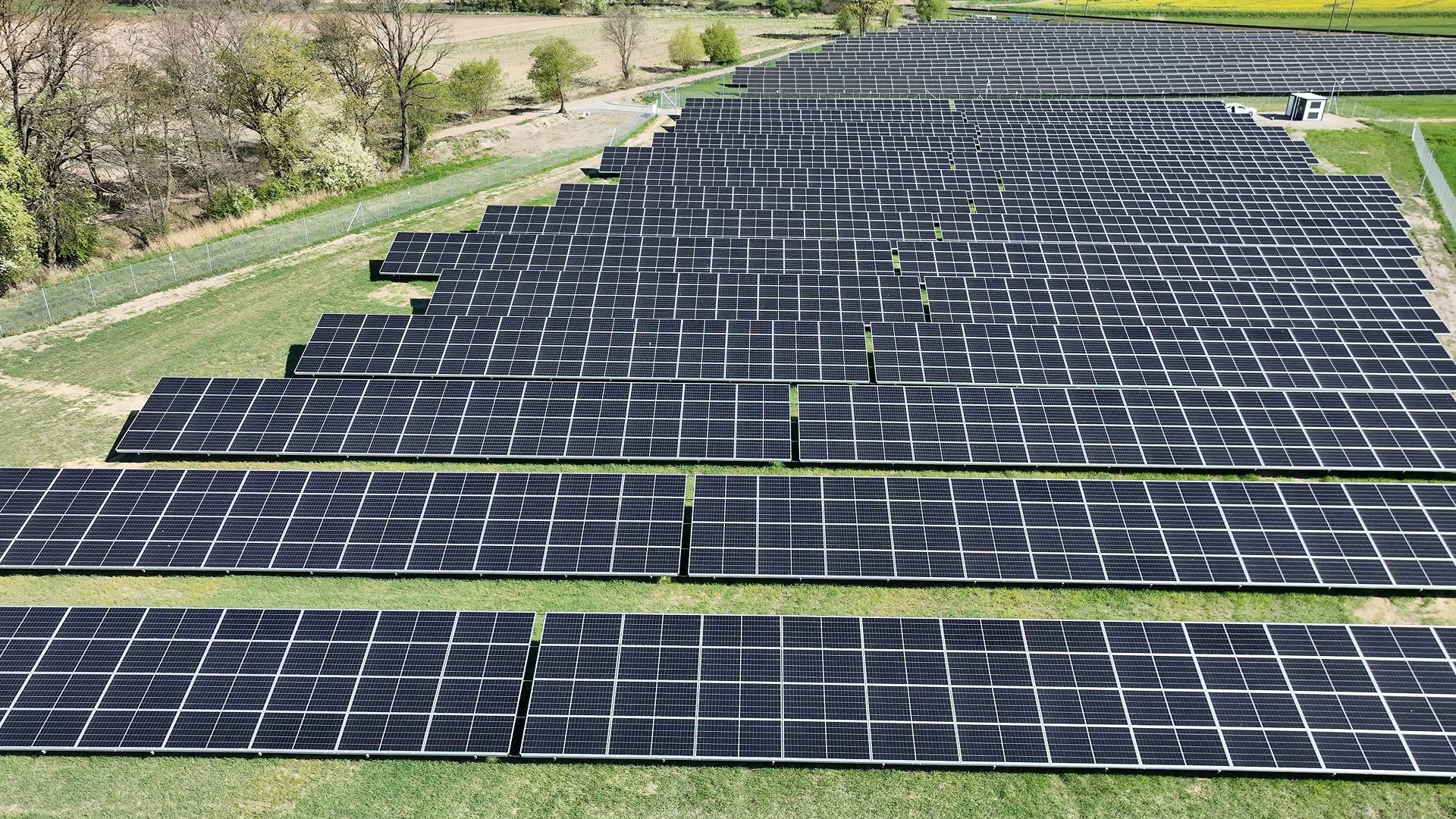

Przebieg inwestycji
Budowa farmy PV krok po kroku

Realizacja farmy fotowoltaicznej przebiegała etapami – od przygotowania terenu, przez montaż konstrukcji i paneli, aż po podłączenie do sieci.

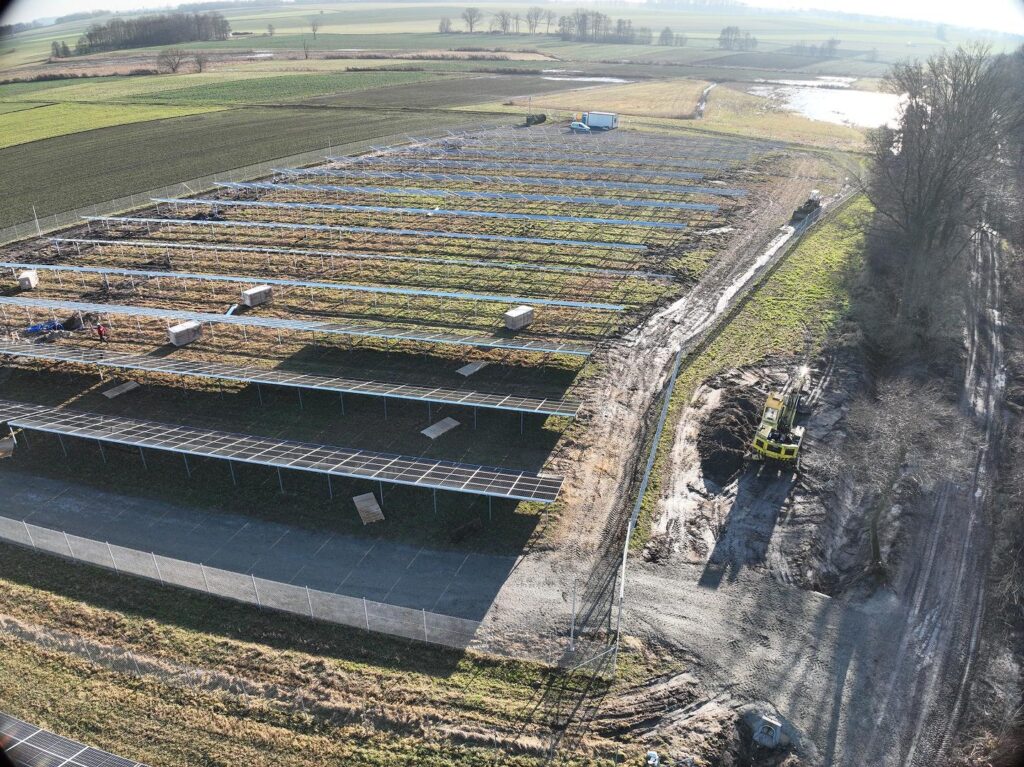

Najpierw przygotowaliśmy teren pod budowę i wykonaliśmy zjazd do terenu inwestycji. Kolejnym etapem był montaż konstrukcji, a na niej paneli fotowoltaicznych wraz z okablowaniem. Ostatni etap to podłączenie do sieci energetycznej: dostawa i uruchomienie stacji transformatorowej oraz wykonanie przyłącza. Całość zamknęły testy, odbiory techniczne i uruchomienie systemu monitoringu.
Same prace budowlano-montażowe zajęły nam 2 miesiące. Znacznie dłużej trwały prace związane z przyłączeniem do sieci, które wydłużyły cały proces.

Technologia
Nowoczesne, ale sprawdzone rozwiązania

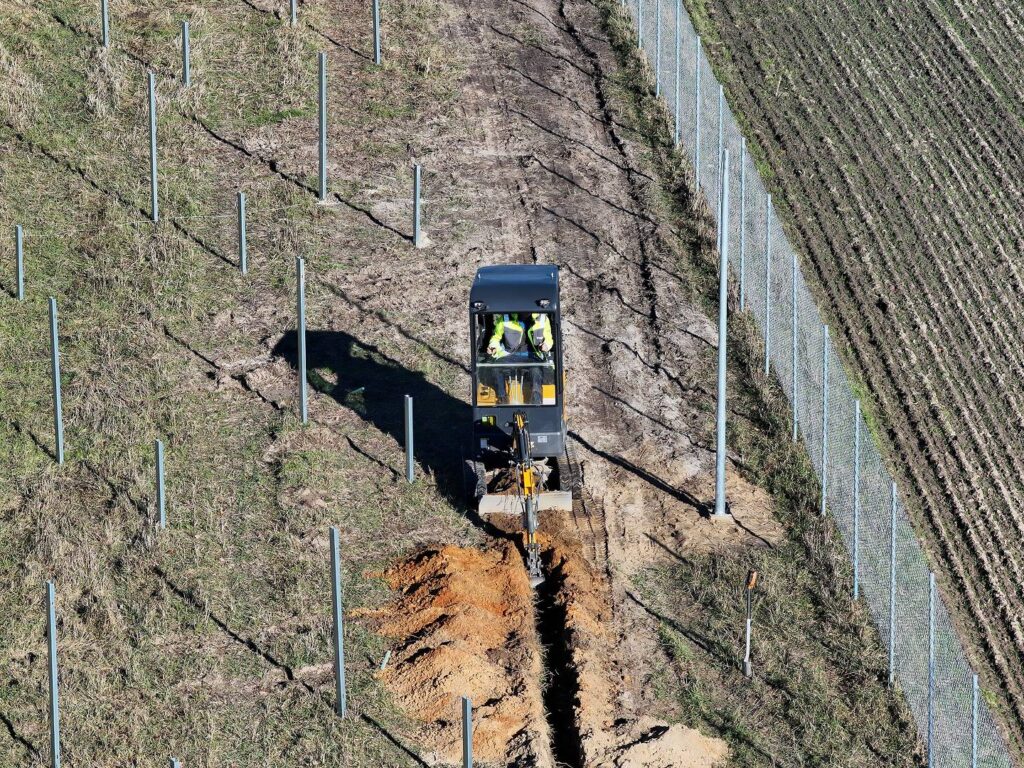

W projekcie farmy wykorzystaliśmy jedne z najnowszych rozwiązań dostępnych na rynku, ale o przetestowanej jakości.
Konstrukcję nośną dostarczyła firma Amiston, a panele – LONGi Solar. Innowacyjne ogniwa LONGi mają podwyższone parametry ognioodporności, co wpływa na większe bezpieczeństwo instalacji. Energię z paneli zamieniają na prąd gotowy do sprzedaży inwertery GoodWe.
Cała instalacja połączona jest z siecią energetyczną przez stację transformatorową i złącze od firmy Elenco, a bezpieczeństwo elektryczne zapewnia rozdzielnica UNIBLOK.
Nad poprawną pracą farmy czuwa inteligentny sterownik, który – razem z czujnikiem nasłonecznienia i temperatury – na bieżąco monitoruje warunki pracy instalacji i pozwala reagować, zanim cokolwiek stanie się problemem.
Specyfikacja techniczna instalacji
| Konstrukcja | Amiston DH4 |
| Moduły | LONGi LR7-72HVD-645M |
| Inwertery | GoodWe GW 250K-HT, GoodWe GW 350KH-UT |
| Transformator | Elenco TSMw |
| Złącze | Elenco ZKSNm |
| Rozdzielnica | UNIBLOK X-AIR |
| Sterownik | e²TANGO 800 |
Wyzwania projektowe
Wąskie gardło? Formalności!
Teren pod inwestycję przygotowaliśmy szybko i bez większych komplikacji. Prawdziwe wyzwania czekały gdzie indziej. Największym problemem okazała się lokalizacja przyłącza na terenie PKP. Przeniesienie słupa energetycznego wymagało osobnych pozwoleń od instytucji. Drugim wyzwaniem była współpraca z operatorem sieci dystrybucyjnej – odbiór instalacji zajął dodatkowe 2 miesiące, mimo że cały projekt był zgodny z przepisami.
Podsumowanie inwestycji
Poligon doświadczalny i show room w jednym
Zbudowaliśmy własne aktywo wytwórcze, dzięki któremu możemy oferować energię ze źródeł odnawialnych. Z drugiej strony to nasz własny poligon doświadczalny i show room – możemy sprawdzać rozwiązania OZE w praktyce, zanim zaproponujemy je klientom.
Nasza własna farma PV to nie tylko oferta EPC albo ESCO. Każdy może do nas przyjechać, zobaczyć instalację na własne oczy i porozmawiać o wnioskach, które wyciągnęliśmy zarówno jako wykonawca instalacji, jak i wytwórca energii.
Paweł Smaś, CEO Pagra
